奋进当“夏”重实干,不惧“烤”验勇担当——基建处2024年暑期工作纪实

作者:张雪梅   来源:基建处
阅读次数:发布日期:2024年09月03日【打印】

审核

暑期,基建处贯彻落实学校党委行政决策部署,攻坚克难、务实重干,全体干部职工坚守岗位,战高温、斗酷暑,把握关键时间节点,加快推进校园基本建设项目前期工作和维修改造工程,按计划完成了暑期既定目标任务。

精心谋划、多措并举,抢抓维修改造施工“黄金期”

2024年暑期,学校维修改造工程近30项,项目点多面广,时间紧、任务重,又面临高温天气,施工管理难度大。为抢抓维修改造暑期施工“黄金期”,基建处充分预估困难,精心谋划,多措并举。一是强化项目实施计划,放假前提前进入“备战状态”,周密制定暑期维修改造项目实施计划;二是强化项目施工组织,结合天气和具体项目实际,合理安排各项目工期和施工时间;三是强化项目现场管理,落实现场代表责任,守牢安全底线,严把施工质量。

按计划推进游仙校区学生宿舍电力改造项目,完成60%的室外电缆管道施工。完成一教楼前、化学楼旁、学生宿舍七栋旁老配电室前箱变、环网柜安装。完成室内空调孔洞开孔,完成一、四、五、七、八栋学生宿舍配电室集表箱、配电柜及线路连接、调试,开始试运行。同步开展仙人桥变电站外通道方案论证报审、施工申报、电缆数量确定等工作。目前该项目宿舍内部施工已全部完成,总施工进度达到60%,预计11月底竣工。

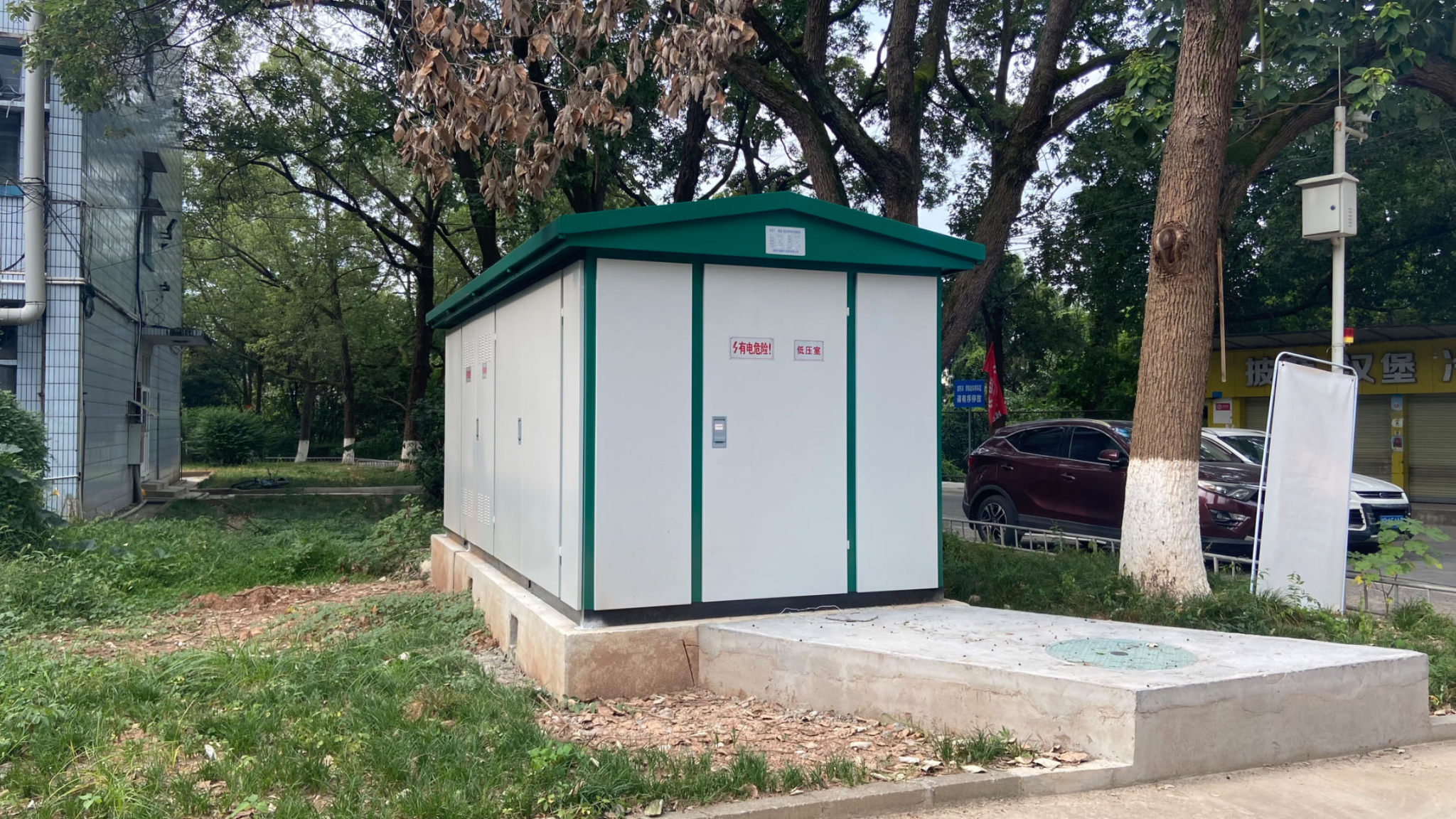

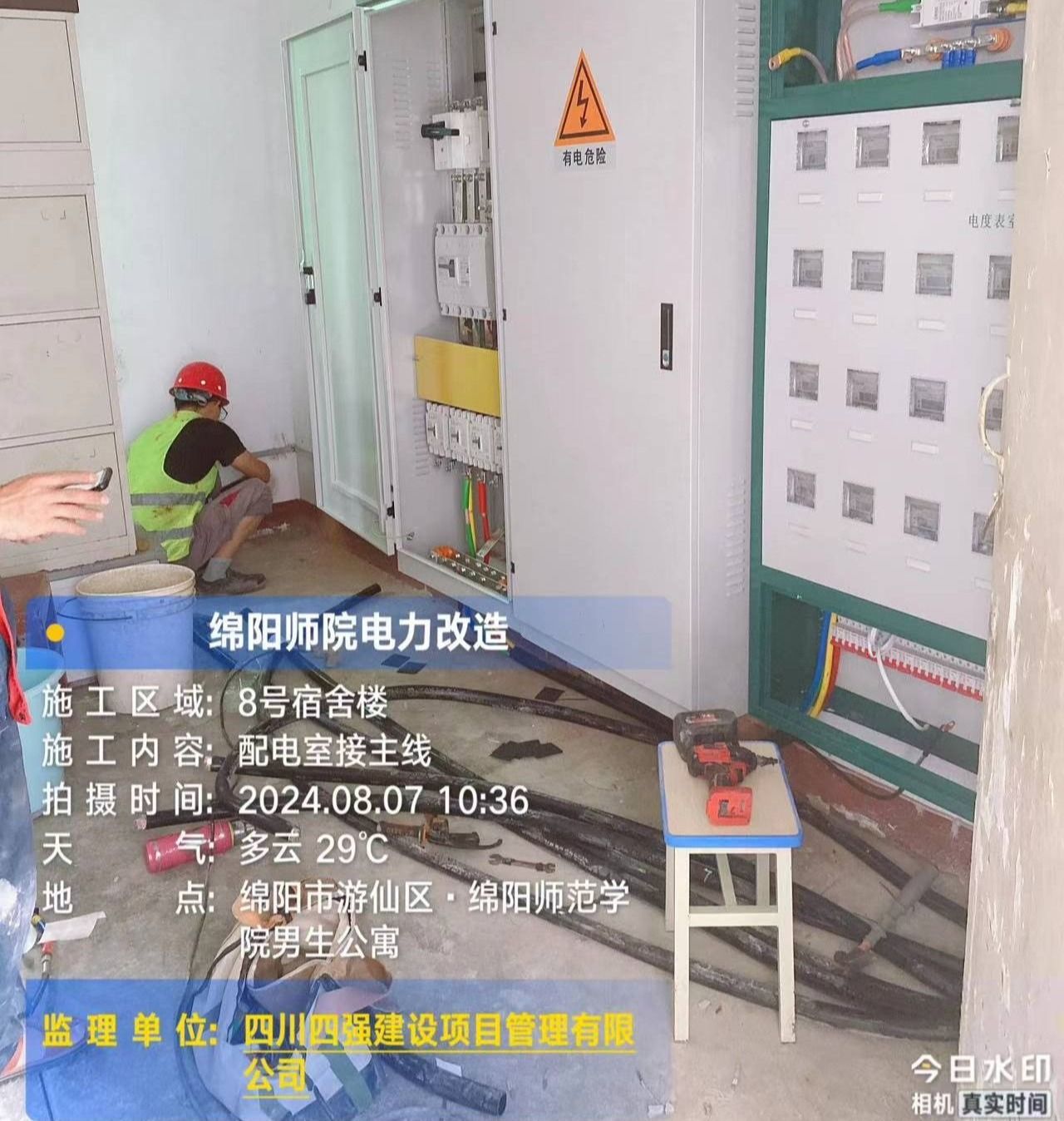

电改施工现场 已完工的室外箱变

校领导暑期深入施工一线现场检查指导

暑期完成维修项目28项。包括两校区毕业生寝室粉刷,两校区教学楼、办公楼、学生宿舍、食堂等房屋吊顶、漏水维修,以及游仙校区道路、幼儿园围墙、排水沟、污水池维修等。实施消防水管爆管抢修1项。

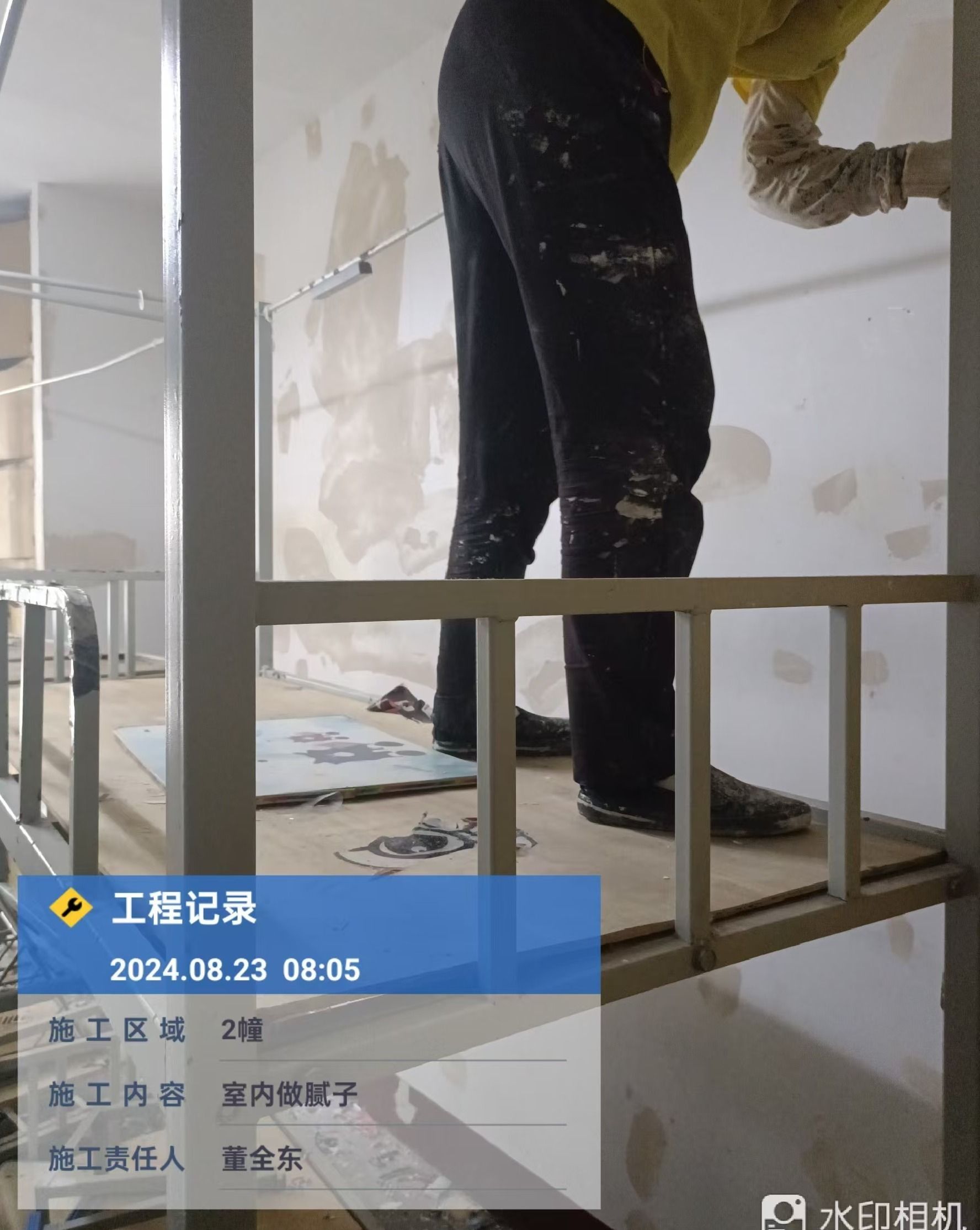

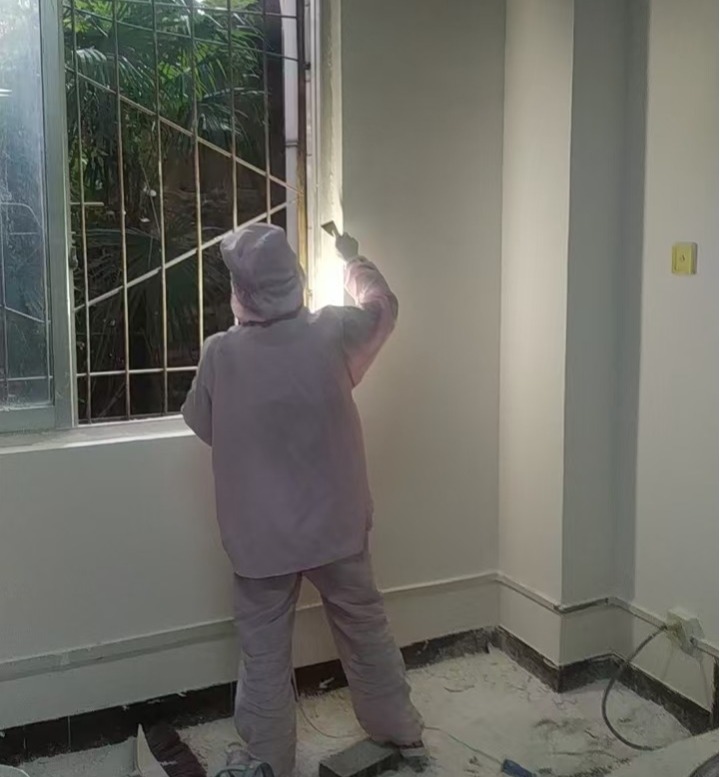

学生宿舍粉刷

 污水池处理 排污管维修勘察

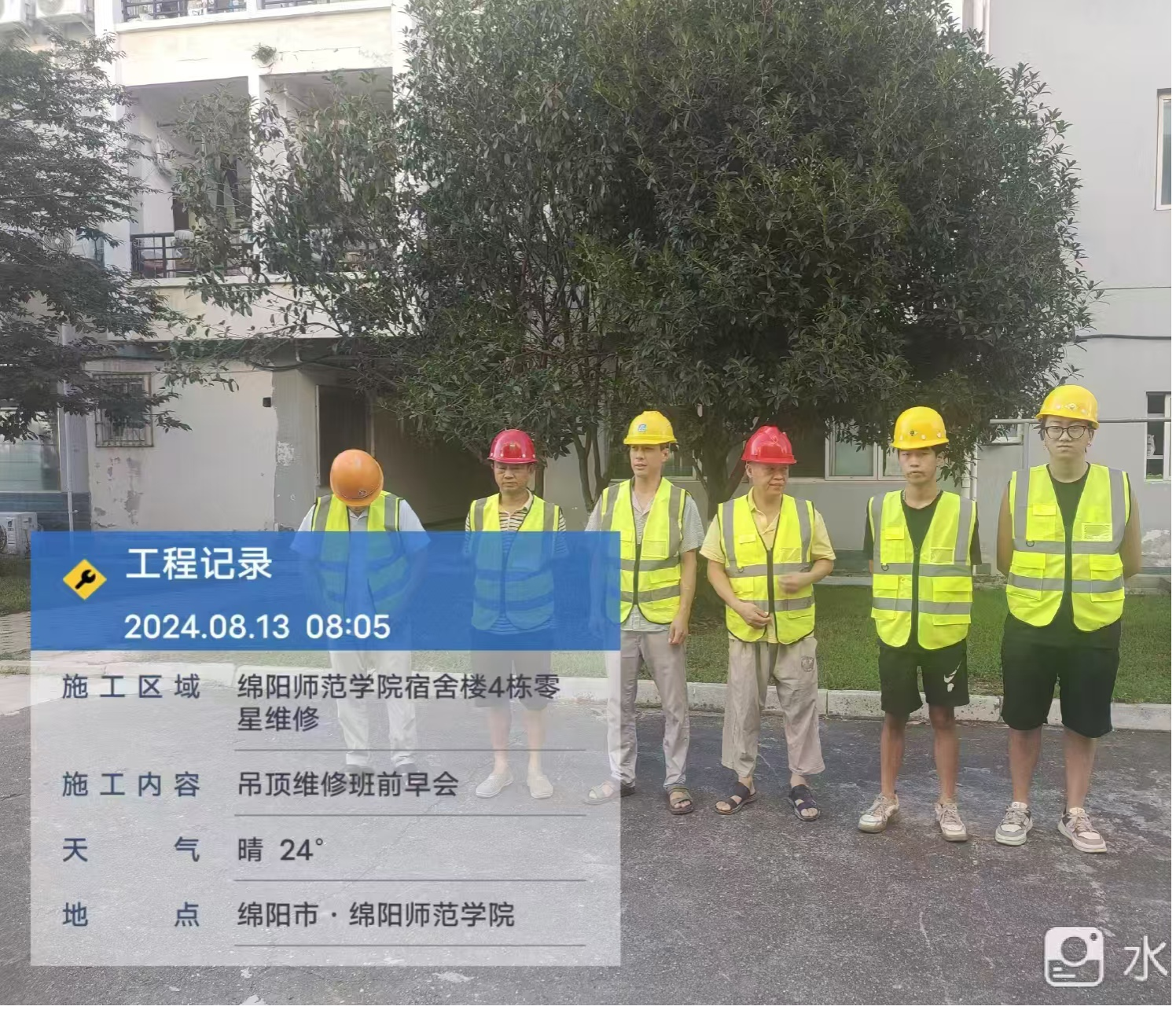

           学生宿舍漏水、吊顶维修 施工班前早会

积极推进其他维修改造计划项目的前期工作,完成两校区12项零星维修项目招标采购、框架协议签订与备案、清单编制、合同签订工作,开展游仙校区桂香园食堂屋顶漏水维修、学生宿舍12—13栋旁堡坎下方排污管道维修、学生宿舍2栋厕所改造等项目设计工作。

挂图作战、攻坚克难,拉满重点建设项目“进度条”

暑期,学校按既定的“作战图”,拉满“进度条”,全力推进高新校区15号、16—17号学生宿舍建设项目的前期工作。校领导亲临指挥,召开专题办公会、项目工作组会议,并通过电话、微信、网络视频会议等方式关心项目进展情况,听汇报、解难题、作指示,及时研究和部署项目实施过程中的重要事项。基建、发规、审计、计财、后勤、国资、招采、网络、保卫、学工等项目工作组成员单位各司其职、高效协作,坚守岗位,加班加点,统筹推进需求论证、方案设计、初步设计、设计概算、技术审查、行政审批、招标准备、施工三通一平等工作。

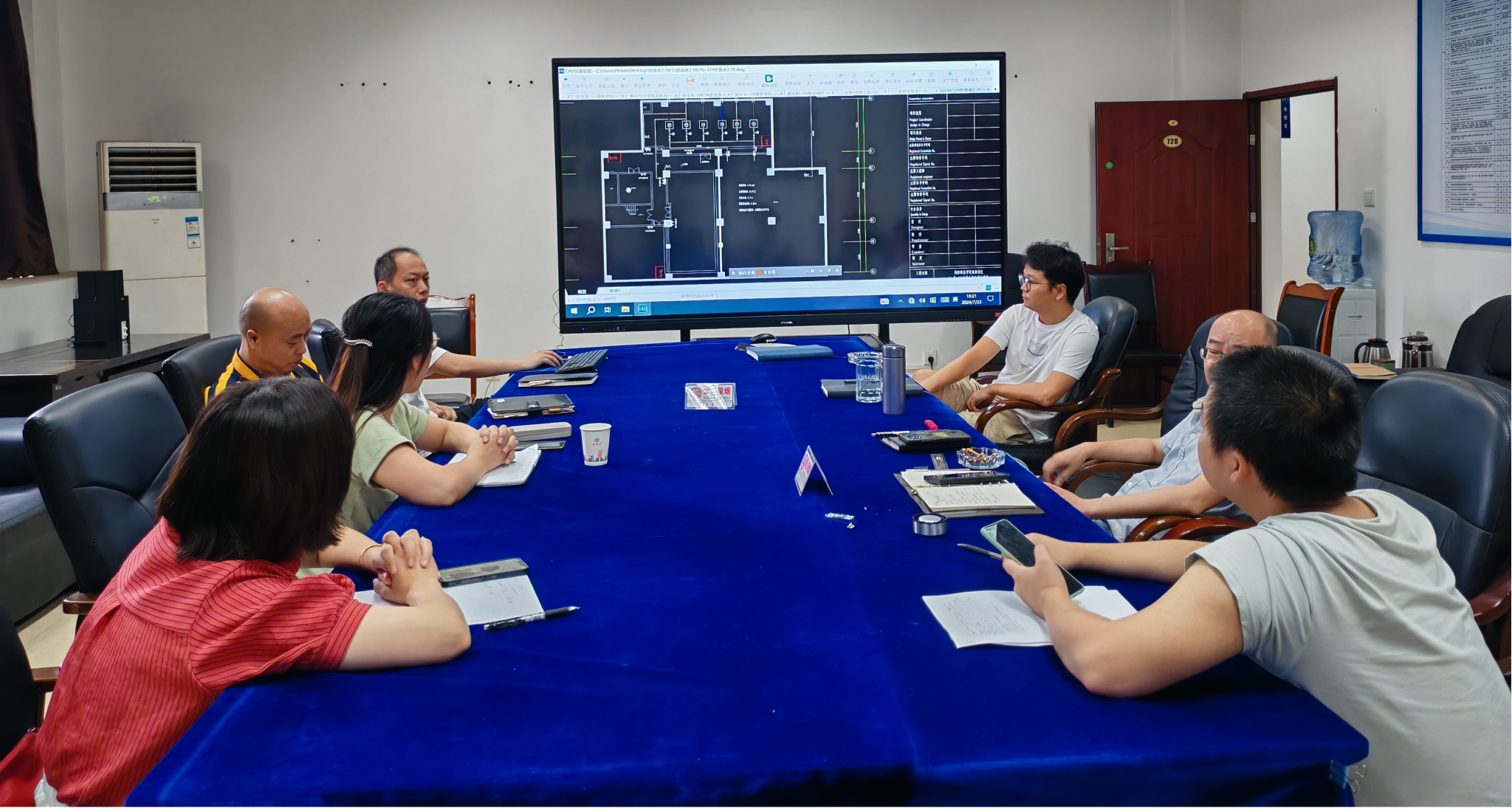

王杨主持召开项目工作组会议部署工作

          项目工作组相关成员单位研讨工作

目前,高新校区15号、1—17号学生宿舍建设项目方案设计通过专家评审,取得设计方案、总图批复,取得防空地下室易地建设批复,通过抗震设防初步审查。完成初步设计和概算编制,组织校内使用管理部门完成初步设计功能需求审查,通过建设行政主管部门和其委托的第三方审图机构的技术审查,完成设计概算评审,取得16-17号学生宿舍建设项目初步设计和投资概算批复。临电、临水等施工准备工作进展有序。

学生活动中心建设项目完成消防专项验收,完成增设弧形走廊、连廊顶棚格栅灯和风雨操场屋面检修爬梯施工任务。目前正在进行项目竣工文件、结算资料的整理工作,即将移交投入使用。同时,基建处还持续推进了高新校区校园建设总体规划调整、储备项目可行性研究等工作。

重视学习、强化培训,推进基建队伍“专业化”

2024年暑期,学校选派3名年轻干部职工,参加了教育部学校规划建设发展中心主办的2024年高校基建培训班(第二期)的培训学习。在为期三天的培训中,参训人员聆听了来自清华大学建筑设计研究院、中衡设计集团、苏大教服集团、中国建筑科学研究院、中国海洋大学等公司、高校的专家讲座8场次,现场参观学习了中国海洋大学西海岸校区规划建设。通过此次培训学习,参训人员对全国高校基本建设规划、设计、管理、建设的新发展、新理念有了进一步认识,开阔了视野,丰富了知识。

                  聆听专家讲座

             参观中国海洋大学西岸校区

基建处还结合暑期具体工作,邀请专家到校,在设计管理、招投标与合同管理等方面进行交流探讨。
